Decyzja o wyborze stropu wpływa na koszt całego stanu surowego, tempo prac i późniejszy komfort w domu. Strop lany, czyli monolityczna płyta żelbetowa wykonywana bezpośrednio na budowie, daje dużą swobodę projektową, ale wymaga dokładnego zbrojenia, solidnego szalunku i cierpliwej pielęgnacji betonu. Wyjaśniam, kiedy takie rozwiązanie ma sens, jak przebiega wykonanie, ile może kosztować i jak uniknąć błędów, których później nie da się łatwo naprawić.
Monolityczna płyta daje dużą swobodę, ale nie wybacza improwizacji
- Projekt konstruktora określa grubość płyty, klasę betonu, układ zbrojenia i sposób podparcia.
- W domach jednorodzinnych często spotyka się płyty o grubości 15-20 cm, ale nie jest to uniwersalna reguła.
- Przy powierzchni 100 m² i grubości 16 cm potrzeba około 16 m³ betonu, bez uwzględniania zapasu i elementów dodatkowych.
- Orientacyjny koszt kompletnego wykonania w 2026 roku często wynosi około 300-450 zł/m², choć trudna geometria może podnieść cenę.
- Największe ryzyko tworzą źle podparte szalunki, przesunięte pręty, brak otuliny i zbyt szybkie rozszalowanie.

Na czym polega wykonanie stropu monolitycznego
To ciągła płyta z betonu zbrojonego stalowymi prętami, którą wykonuje się na pełnym deskowaniu lub systemowym szalunku. Beton trafia na budowę w mieszance przygotowanej w wytwórni, a po ułożeniu jest zagęszczany i wyrównywany. Dzięki temu całość pracuje jako jeden element, bez pustaków i belek charakterystycznych dla stropów gęstożebrowych.
Najważniejsza różnica względem gotowych płyt polega na tym, że konstrukcję można dopasować do niemal dowolnego rzutu budynku. Otwory na schody, nietypowe ściany, podciągi czy duże przeszklenia da się uwzględnić już na etapie projektu. Ta elastyczność jest największą zaletą, ale tylko wtedy, gdy zmiany naniesie konstruktor, a nie ekipa na budowie.
Grubość płyty i rozpiętość między podporami wynikają z obliczeń statycznych. W prostych domach jednorodzinnych płyty mają często 15-20 cm, jednak większe obciążenia, szerokie pomieszczenia, ciężkie ścianki działowe lub nietypowy układ podpór mogą wymagać grubszej konstrukcji, dodatkowych żeber albo podciągów.
Co dokładnie przenosi obciążenia

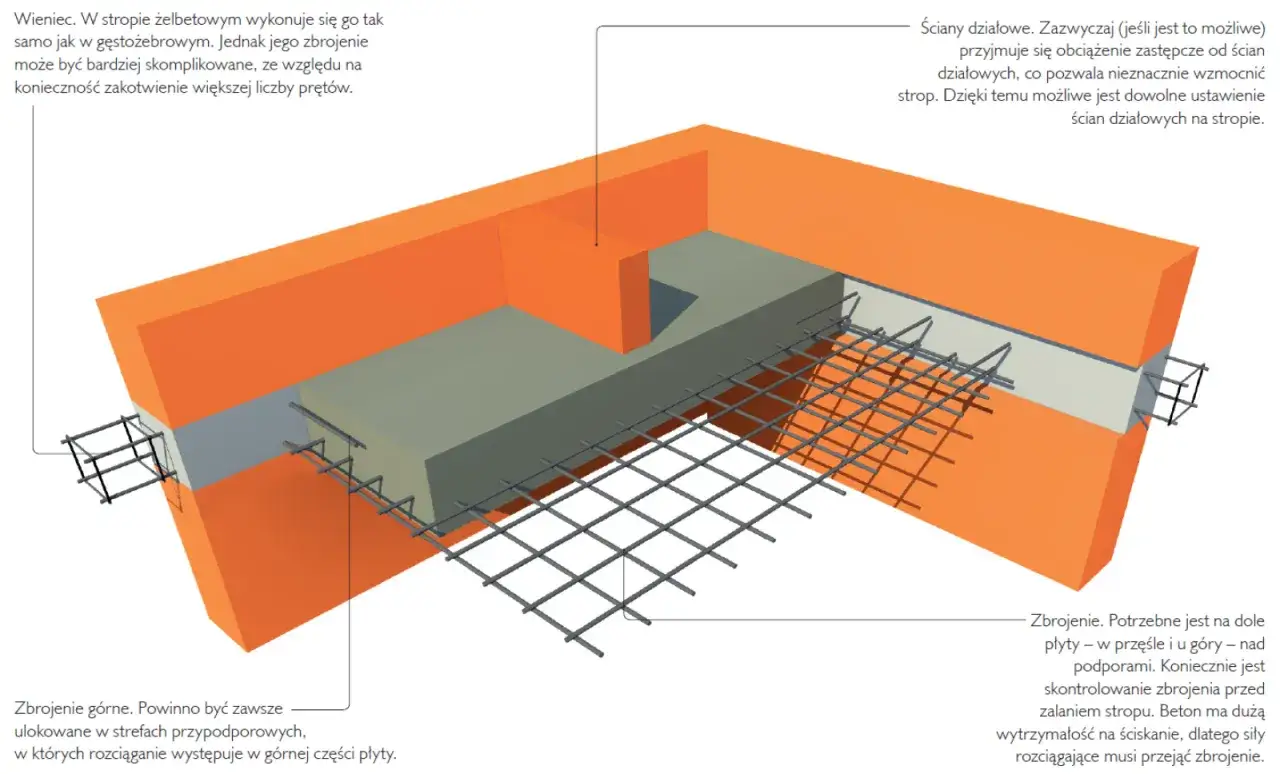

Beton dobrze radzi sobie ze ściskaniem, natomiast stalowe zbrojenie przejmuje głównie siły rozciągające. Pręty układa się w określonych strefach płyty, a ich położenie ma bezpośredni wpływ na nośność. Nie wolno samodzielnie zmniejszać średnicy prętów ani zmieniać ich rozstawu, nawet jeśli na pierwszy rzut oka konstrukcja wydaje się przewymiarowana.
Istotna jest również otulina, czyli warstwa betonu oddzielająca stal od powierzchni płyty. Chroni zbrojenie przed wilgocią, korozją i wysoką temperaturą. Do utrzymania właściwej wysokości prętów stosuje się specjalne podkładki dystansowe, a nie przypadkowe kawałki cegieł czy drewna.
Kiedy warto wybrać to rozwiązanie
Monolityczna płyta dobrze pasuje do domu o nieregularnym rzucie, dużych otworach i pomieszczeniach, w których trudno byłoby dopasować typowy system belkowo-pustakowy. Sprawdza się też wtedy, gdy inwestorowi zależy na sztywnej konstrukcji i dobrej izolacyjności akustycznej między kondygnacjami.
W praktyce szczególnie doceniam ją przy projektach z otwartą strefą dzienną, schodami umieszczonymi nietypowo albo dużymi przeszkleniami. Ciągła płyta daje projektantowi więcej możliwości niż rozwiązania oparte na powtarzalnych belkach. Nie oznacza to jednak, że zawsze będzie tańsza lub szybsza.
| Rozwiązanie | Największa zaleta | Ograniczenie | Kiedy rozważyć |
|---|---|---|---|
| Płyta monolityczna | Swoboda kształtu i duża sztywność | Pracochłonne szalowanie i zbrojenie | Nieregularny projekt, duże otwory, wymagająca geometria |
| Strop gęstożebrowy | Sprawny montaż i mniejsza ilość deskowania | Ograniczenia układu belek i otworów | Prosty, powtarzalny rzut domu |
| Prefabrykowane płyty | Krótki czas montażu | Transport, dźwig i konieczność dobrego przygotowania podpór | Budowa z dobrym dojazdem i regularnym układem ścian |
Ciężar konstrukcji także ma znaczenie. Betonowa płyta jest masywna, więc obciąża ściany i fundamenty bardziej niż niektóre lżejsze systemy. Konstruktor musi sprawdzić cały układ budynku, a nie tylko samą płytę. Stropu nie wybiera się w oderwaniu od fundamentów, ścian i dachu.
Jak wygląda wykonanie krok po kroku
1. Przygotowanie szalunku i podpór
Najpierw wykonuje się pełne deskowanie albo montuje szalunek systemowy. Podpory muszą stać na stabilnym, równym podłożu i być ustawione zgodnie z projektem wykonawczym. Szalunek powinien utrzymać ciężar świeżego betonu, stali oraz pracowników, dlatego przypadkowe podparcie długimi deskami jest poważnym błędem.
Przed zbrojeniem sprawdzam poziom, szczelność połączeń i miejsca, w których mogą powstać wycieki zaczynu cementowego. Nieszczelne deskowanie nie zawsze doprowadzi do katastrofy, ale może pozostawić ubytki i osłabić otulinę. Stabilność szalunku trzeba ocenić przed wejściem ekipy z prętami, a nie dopiero podczas betonowania.
2. Ułożenie zbrojenia

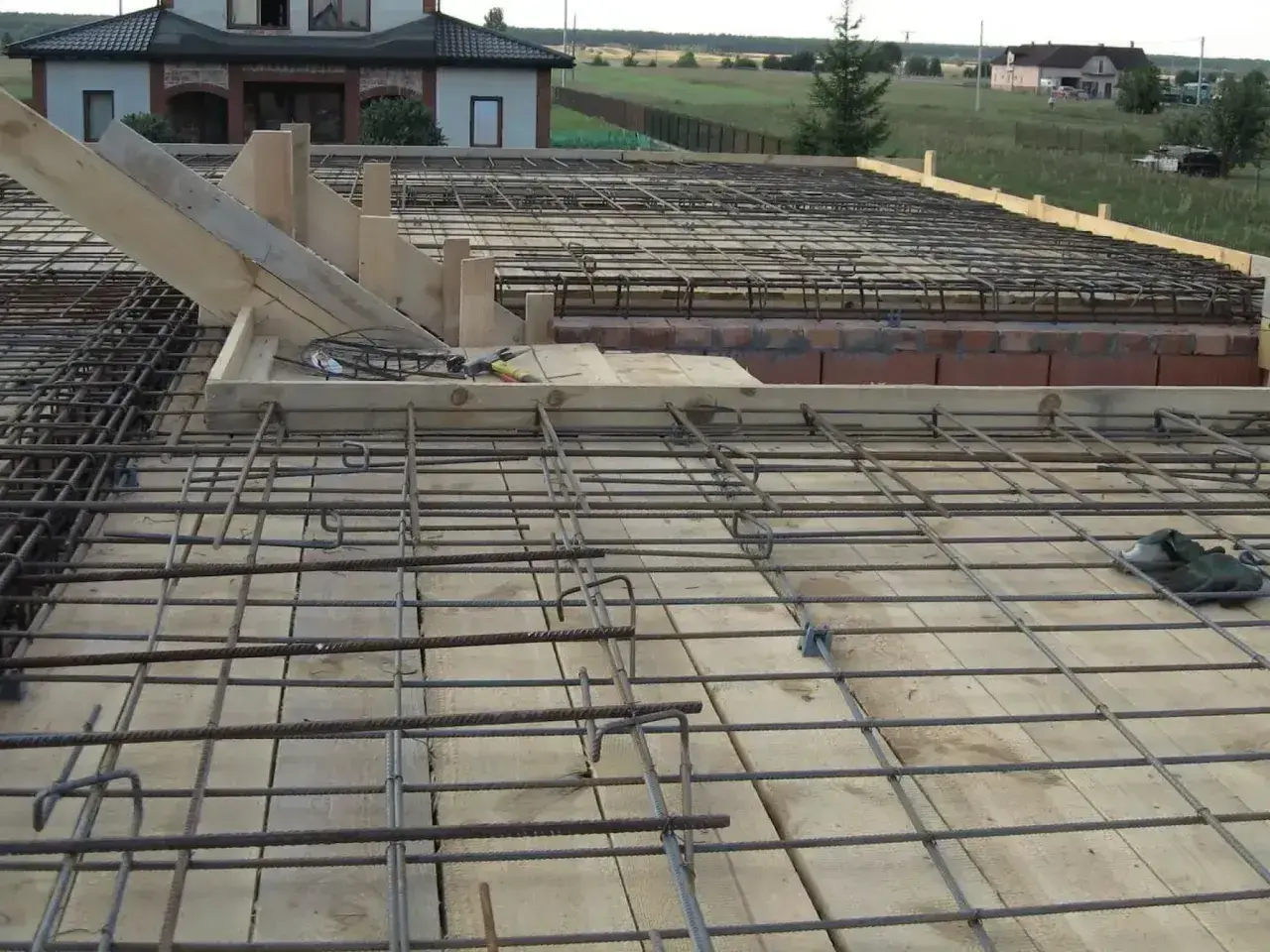

Pręty dolne, górne, rozdzielcze i dodatkowe układa się według rysunków konstrukcyjnych. W strefach nad podporami często pojawia się dodatkowe zbrojenie górne, a przy otworach potrzebne są pręty wzmacniające. Każdy otwór na schody, komin, kanał wentylacyjny czy instalację powinien być przewidziany przed zalaniem płyty.
Na tym etapie łatwo o pozornie małą pomyłkę. Chodzenie po prętach może obniżyć zbrojenie, a brak dystansów spowoduje, że stal znajdzie się zbyt blisko deskowania. Dlatego przed betonowaniem potrzebny jest odbiór zbrojenia przez kierownika budowy lub konstruktora. Zdjęcia wykonane przed zalaniem również są dobrym zabezpieczeniem dokumentacyjnym.
3. Betonowanie i zagęszczanie
Beton najczęściej podaje się pompą bezpośrednio z betoniarki. Przy większej powierzchni warto zaplanować dostawy tak, aby betonowanie odbyło się możliwie ciągle. Przerwa technologiczna w złym miejscu może utworzyć słabszą płaszczyznę połączenia, dlatego nie powinno się zamawiać mieszanki bez ustalenia harmonogramu z wytwórnią i ekipą.
Świeży beton zagęszcza się wibratorem, który usuwa pęcherze powietrza i pomaga szczelnie wypełnić szalunek. Zbyt krótkie wibrowanie zostawia pustki, ale zbyt intensywne może rozsegregować mieszankę. Po wyrównaniu powierzchnię trzeba chronić przed szybkim wysychaniem, słońcem, deszczem i mrozem.
Przeczytaj również: Ile powinien wystawać parapet? Wymiary wewnętrzne i zewnętrzne
4. Pielęgnacja i rozszalowanie
Przez pierwsze dni beton wymaga utrzymania odpowiedniej wilgotności. Przy typowych warunkach pielęgnacja trwa co najmniej około 7 dni, a pełny rozwój wytrzymałości przyjmuje się zwykle po około 28 dniach. Są to wartości orientacyjne, ponieważ tempo dojrzewania zależy między innymi od temperatury, rodzaju cementu i zastosowanych domieszek.
Podpór nie usuwa się według zasady „minęły dwa tygodnie, więc można”. Decyzję podejmuje się na podstawie projektu, rodzaju konstrukcji i osiągniętej wytrzymałości. Zbyt wczesne usunięcie podpór może doprowadzić do nadmiernego ugięcia, rys, a w skrajnym przypadku do uszkodzenia całej płyty.
Ile kosztuje wykonanie płyty w 2026 roku
Orientacyjny kosztkompletnego wykonania w domu jednorodzinnym często mieści się w przedziale 300-450 zł/m². Taka kwota może obejmować beton, stal, szalunek, podpory, pompę i robociznę, ale zakres ofert trzeba sprawdzać bardzo dokładnie. Niektóre ekipy podają wyłącznie cenę pracy, a materiały i wynajem sprzętu doliczają osobno.
Dla powierzchni 100 m² daje to około 30-45 tys. zł. To tylko punkt odniesienia, a nie kosztorys. Wpływają na niego przede wszystkim ilość stali, grubość płyty, liczba podciągów, dostęp do budowy, region kraju, forma szalunku oraz liczba kursów betoniarki.
| Element wyceny | Co podnosi koszt | Co sprawdzić w ofercie |
|---|---|---|
| Beton | Większa grubość, trudny dojazd, dodatkowe kursy | Klasa betonu, ilość, transport i pompa |
| Stal zbrojeniowa | Duża rozpiętość, otwory, podciągi, ciężkie ściany | Masa stali oraz cięcie i gięcie |
| Szalunek i podpory | Skomplikowany rzut, wiele poziomów i krawędzi | Zakup czy wynajem, montaż i demontaż |
| Robocizna | Trudne zbrojenie, praca etapami, ograniczony dostęp | Zakres prac i odpowiedzialność za przygotowanie do odbioru |
Oszczędzanie na stali albo dystansach nie ma sensu, bo są to elementy bezpośrednio związane z bezpieczeństwem. Jeśli szukać oszczędności, lepiej porównać kilka ofert betonu, wynająć systemowy szalunek albo uprościć rozwiązania architektoniczne jeszcze przed wykonaniem projektu konstrukcyjnego.
Najczęstsze błędy, które później kosztują najwięcej
- Zmiana układu ścian działowych po wykonaniu projektu bez sprawdzenia dodatkowego obciążenia.
- Brak właściwych dystansów i zbyt mała otulina zbrojenia.
- Niepodparte lub nieszczelne deskowanie, które ugina się pod ciężarem mieszanki.
- Przesunięcie prętów podczas chodzenia po zbrojeniu.
- Betonowanie w kilku etapach bez uzgodnienia miejsca przerwy roboczej.
- Pomijanie wibratora albo nieumiejętne zagęszczanie betonu.
- Brak pielęgnacji podczas upału i wiatru.
- Zbyt szybkie zdejmowanie podpór i składowanie materiałów na świeżej płycie.
Szczególnie niebezpieczne jest późniejsze wiercenie dużych otworów w gotowej płycie. Mały otwór instalacyjny może być przewidziany przez projektanta, ale wycinanie fragmentu konstrukcji pod schody, kanał czy komin wymaga osobnej oceny. Każdy większy otwór narusza sposób pracy płyty i może wymagać wzmocnienia.
Niepokój powinny wzbudzić także rysy, wyraźne ugięcie szalunku albo wycieki mleczka cementowego podczas betonowania. W takiej sytuacji prace trzeba zatrzymać i poprosić kierownika budowy o ocenę. Szybka reakcja jest zwykle tańsza niż naprawa konstrukcji po rozszalowaniu.
Co sprawdzić przed zamówieniem betonu
Przed przyjazdem pompy trzeba mieć zamkniętą listę kontrolną, a nie tylko gotowe zbrojenie. Należy sprawdzić poziom i podparcie deskowania, otulinę, ciągłość prętów, dodatkowe zbrojenie przy podporach i otworach oraz przejścia instalacyjne. Trzeba też potwierdzić klasę i konsystencję mieszanki zgodnie z dokumentacją.
- Uzgodnij z betoniarnią godzinę dostawy i możliwość dojazdu.
- Sprawdź, czy pompa obejmie całą powierzchnię bez ryzykownego przestawiania przewodu.
- Przygotuj odpowiednią liczbę osób do rozprowadzania i wyrównywania mieszanki.
- Zabezpiecz drogę dla ciężkich pojazdów oraz miejsce na płukanie sprzętu.
- Ustal sposób pielęgnacji betonu w zależności od temperatury i pogody.
- Nie planuj murowania kolejnej kondygnacji wyłącznie na podstawie kalendarza.
Ja traktuję betonowanie jako moment, w którym kończy się możliwość wygodnego poprawiania detali. Po zalaniu nie zobaczymy już większości zbrojenia, dlatego warto poświęcić dodatkową godzinę na kontrolę projektu, zdjęcia i odbiór robót. Dobrze przygotowane betonowanie zwykle nie wymaga później efektownych napraw, a to w konstrukcji jest najlepszym możliwym wynikiem.
Dobry strop zaczyna się na biurku, nie przy betoniarce
Najrozsądniejszy wybór zależy od projektu, rozpiętości, obciążeń i organizacji budowy. Monolityczna płyta opłaca się szczególnie wtedy, gdy potrzebna jest swoboda kształtu, duża sztywność albo dobre tłumienie dźwięków, lecz przy prostym rzucie domu system gęstożebrowy lub prefabrykowany może być szybszy i korzystniejszy cenowo.
Przed podpisaniem umowy poproś o kosztorys rozdzielający beton, stal, szalunek, pompę i robociznę. Jeśli oferta jest podejrzanie niska, sprawdź przede wszystkim, czy nie pominięto podpór, pielęgnacji, transportu albo odbioru zbrojenia. Bezpieczeństwo tej konstrukcji zależy bardziej od projektu i jakości wykonania niż od samego gatunku betonu.
Ostateczne decyzje dotyczące grubości, zbrojenia, klasy mieszanki i rozszalowania powinny wynikać z dokumentacji oraz oceny osób z uprawnieniami. Inwestor może kontrolować jakość i koszty, ale nie powinien zastępować konstruktora intuicją ani poradą znalezioną w internecie.
