Gdy konstrukcja opiera się na słupach, tarasie albo lekkiej hali, nie zawsze potrzebuje ciągłej ławy pod całą ścianą. Dobrze zaprojektowana stopa fundamentowa może wtedy przekazać obciążenia na grunt punktowo, ale jej wymiary, głębokość i zbrojenie muszą wynikać z obliczeń, a nie z przypadkowego zapasu betonu. Wyjaśniam, kiedy takie rozwiązanie ma sens, jak wygląda wykonanie, ile może kosztować i których błędów dopilnować na budowie.
O powodzeniu fundamentu decydują grunt, obciążenia i dokładność wykonania
- Fundament punktowy stosuje się głównie pod słupami, trzpieniami, wiatami, tarasami i konstrukcjami szkieletowymi.
- Wymiary nie są uniwersalne i zależą od nośności gruntu, obciążenia, mimośrodu oraz warunków wodnych.
- Typowa konstrukcja to żelbetowy blok z dolną siatką zbrojeniową i starterami łączącymi go ze słupem.
- Głębokość posadowienia trzeba dopasować do przemarzania gruntu, poziomu wody i projektu.
- Beton C20/25 często pojawia się w małych konstrukcjach, ale ostateczną klasę określa projektant.

Kiedy fundament punktowy ma sens
Ten rodzaj posadowienia przekazuje siłę z pojedynczego słupa lub niewielkiego elementu konstrukcyjnego na większą powierzchnię gruntu. Dzięki temu nacisk nie skupia się wyłącznie pod wąskim przekrojem słupa. W praktyce spotykam go przy wiatach garażowych, tarasach, halach, słupach stalowych, domach szkieletowych i zadaszeniach.
Nie jest to jednak uniwersalny zamiennik ławy ani płyty. Jeśli budynek ma ciężkie ściany murowane, wiele punktów podparcia albo grunt o zmiennej nośności, układ punktowy może powodować nierównomierne osiadanie. W takiej sytuacji częściej sprawdza się ciągła ława lub płyta fundamentowa, która lepiej łączy obciążenia w obrębie całego budynku.
| Rozwiązanie | Najlepsze zastosowanie | Największa zaleta | Ograniczenie |
|---|---|---|---|
| Fundament punktowy | Słupy, wiaty, tarasy, konstrukcje szkieletowe | Mniej wykopów i betonu przy rozproszonych podporach | Wymaga dokładnego rozplanowania osi i kontroli osiadania |
| Ława fundamentowa | Ściany nośne budynku | Równomiernie przenosi obciążenie wzdłuż ściany | Większy zakres robót ziemnych przy konstrukcji słupowej |
| Płyta fundamentowa | Słabsze lub niejednorodne podłoże | Rozkłada obciążenia na dużej powierzchni | Wyższy koszt przygotowania całej powierzchni budynku |
Najważniejszy jest rodzaj konstrukcji

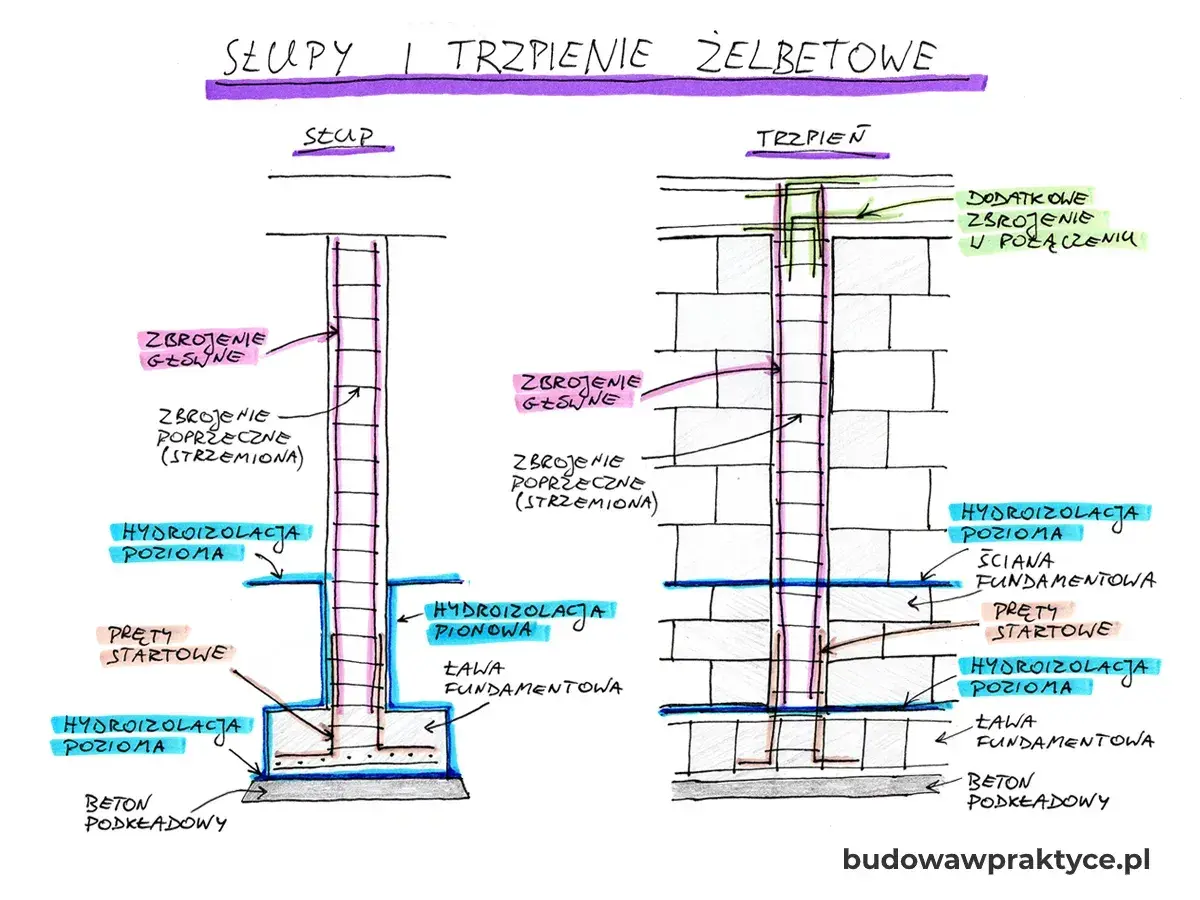

Pod słupem stalowym potrzebne może być gniazdo, kielich albo zestaw kotew. Pod słupem żelbetowym ze stopy wyprowadza się startery zbrojeniowe, czyli pionowe pręty umożliwiające połączenie obu elementów. Przy drewnianej wiacie trzeba natomiast przewidzieć kotwy i izolację oddzielającą drewno od betonu.
Ja zaczynam ocenę od pytania, co dokładnie będzie stało na fundamencie. Sama powierzchnia bloku niewiele mówi, jeśli nie znamy ciężaru słupa, reakcji od dachu, sił poziomych od wiatru i możliwego momentu zginającego. To właśnie te dodatkowe obciążenia często decydują o wymiarach bardziej niż sam ciężar konstrukcji.
Wymiary wynikają z gruntu i obciążeń
Nie istnieje jeden bezpieczny wymiar dla każdej budowy. W dokumentacjach można spotkać przykładowo blok o wymiarach 60 × 60 × 40 cm, ale taki zapis jest rozwiązaniem dla konkretnego obiektu, a nie gotową receptą. Przy większych słupach stopy mogą mieć ponad metr długości i szerokości, a ich wysokość oraz zbrojenie także rosną.
Projektant sprawdza przede wszystkim nośność podłoża, osiadanie, przesunięcie, obrót i przebicie elementu. Przebicie oznacza lokalne zniszczenie betonu wokół słupa, gdy obciążenie jest zbyt duże w stosunku do grubości bloku. Tego problemu nie rozwiązuje samo zwiększenie liczby prętów bez sprawdzenia całego układu.
Głębokość posadowienia nie powinna być zgadywana
W polskich warunkach strefa przemarzania gruntu ma zwykle około 0,8-1,4 m, zależnie od regionu. To jednak nie oznacza, że każdą podporę wystarczy wkopać na jedną z tych głębokości. Liczą się także rodzaj gruntu, poziom wody, nachylenie działki, sposób ogrzewania obiektu i rozwiązania przyjęte w projekcie.
Najgroźniejszy jest grunt wysadzinowy, na przykład mokra glina lub drobny piasek z dużą ilością wody. Zamarzająca wilgoć może unieść podporę, a późniejsze odmarzanie doprowadzić do jej nierównego opadania. Dlatego przed rozpoczęciem robót warto sprawdzić dokumentację geotechniczną, a przy małej inwestycji przynajmniej wykonać odkrywkę i skonsultować warunki z konstruktorem.
Przykładowe obliczenie objętości
Dla dziesięciu bloków o wymiarach 60 × 60 × 40 cm objętość betonu wynosi 1,44 m³. Po doliczeniu niewielkiego zapasu zamawia się zwykle około 1,5-1,6 m³ mieszanki, ale dokładną ilość trzeba ustalić na podstawie rzeczywistych wymiarów wykopów i szalunków. Przy większych podporach różnica kilku centymetrów szybko przekłada się na setki litrów betonu.
Jak wykonać fundament punktowy krok po kroku
Najwięcej problemów pojawia się nie podczas samego betonowania, lecz wcześniej. Błąd osi o kilka centymetrów może później uniemożliwić ustawienie słupa, a zbyt luźne dno wykopu obniża realną nośność podłoża.
- Wyznacz osie i poziomy. Ustal położenie każdej podpory względem projektu, granic budynku i innych elementów. Sprawdź przekątne oraz wysokość górnych powierzchni.
- Wykonaj wykopy. Usuń humus i luźne warstwy. Dno powinno być równe, nieprzekopane i wolne od stojącej wody.
- Przygotuj podłoże. W razie potrzeby zastosuj zagęszczoną podsypkę lub warstwę chudego betonu. Podkład ułatwia ustawienie zbrojenia i ogranicza zabrudzenie prętów.
- Ustaw zbrojenie. Dolną siatkę należy oprzeć na dystansach, aby zachować wymaganą otulinę. Pręty nie mogą leżeć bezpośrednio na ziemi.
- Zamontuj kotwy lub startery. Elementy łączące ze słupem muszą być stabilne i ustawione zgodnie z osiami. Ich późniejsze przesuwanie po związaniu betonu nie wchodzi w grę.
- Wykonaj szalunek, jeśli jest potrzebny. Wykop może pełnić funkcję formy tylko wtedy, gdy grunt jest stabilny, a projekt dopuszcza takie rozwiązanie.
- Zabetonuj element. Mieszankę układa się bez dużych przerw i zagęszcza wibratorem. Nie powinno się dolewać wody na budowie, bo pogarsza to parametry betonu.
- Zabezpiecz świeży beton. Powierzchnię trzeba chronić przed szybkim wysychaniem, deszczem i mrozem. Pełne obciążenie konstrukcji następuje dopiero po uzyskaniu wymaganej wytrzymałości.
Przed zalaniem zawsze robię krótką kontrolę fotograficzną. Zdjęcia pokazują położenie zbrojenia, kotew i przepustów, a później mogą być bardzo pomocne, gdy trzeba odtworzyć przebieg robót albo znaleźć przyczynę problemu.
Zbrojenie i beton decydują o trwałości
W typowym żelbetowym rozwiązaniu zbrojenie główne tworzy dolna siatka prętów w dwóch prostopadłych kierunkach. Wymiar prętów, ich rozstaw i długość zakotwienia dobiera konstruktor. Często spotyka się pręty o średnicy 12-16 mm, ale przy większych obciążeniach potrzebne są inne przekroje.
Otulina, czyli warstwa betonu chroniąca stal przed wilgocią i korozją, musi odpowiadać projektowi oraz warunkom kontaktu z gruntem. W praktyce dla elementów wykonywanych bezpośrednio przy ziemi często przyjmuje się około 5 cm otuliny, lecz nie należy traktować tej liczby jako samodzielnej wytycznej dla każdej konstrukcji.
Do małych konstrukcji często projektuje się beton C20/25. W gruncie wilgotnym, przy wodzie gruntowej, mrozie lub agresywnym środowisku mogą być wymagane dodatkowe parametry, na przykład odpowiednia klasa ekspozycji, wodoszczelność albo mrozoodporność. Oznaczenie na fakturze nie wystarczy, jeśli mieszanka nie odpowiada warunkom pracy elementu.
Przeczytaj również: Poddasze czy strych? Jak poprawnie nazwać przestrzeń pod dachem
Połączenie ze słupem musi być zaplanowane wcześniej
Najczęstszy błąd polega na zalaniu bloku bez kotew, a potem próbie wiercenia otworów w przypadkowych miejscach. Przy lekkiej wiacie czasem da się zastosować kotwy mechaniczne lub chemiczne, lecz ich nośność i rozstaw również wymagają sprawdzenia. W słupach żelbetowych startery powinny mieć odpowiednią długość zakładu i być ustawione przed betonowaniem.
Nie zgadzam się z praktyką „dorzucenia kilku prętów na wszelki wypadek”. Zbrojenie ułożone bez dystansów, zbyt blisko krawędzi albo bez właściwego zakotwienia może pracować gorzej niż skromniejszy, ale poprawnie zaprojektowany układ. W fundamentach geometria i połączenie elementów są równie ważne jak ilość stali.
Typowe błędy, które wychodzą dopiero po czasie
- Brak rozpoznania gruntu i posadowienie na humusie, nasypie albo namokniętej warstwie.
- Różne poziomy podpór, przez co słupy nie tworzą jednej płaszczyzny i wymuszają korekty konstrukcji.
- Zbyt mała głębokość na gruncie wysadzinowym, szczególnie przy obiekcie nieogrzewanym.
- Zbrojenie leżące na ziemi, bez dystansów i bez wymaganej otuliny.
- Przesunięte kotwy, których po związaniu betonu nie da się dopasować do podstawy słupa.
- Dolewanie wody do mieszanki w celu poprawy urabialności.
- Betonowanie w stojącej wodzie albo na rozmytym dnie wykopu.
- Zasypywanie zbyt wcześnie, zanim beton osiągnie parametry pozwalające bezpiecznie przenieść obciążenia.
Jeśli po wykopie pojawi się woda, grunt zmieni kolor lub konsystencję, a dno zacznie się zapadać pod butem, nie kontynuowałbym prac według pierwotnego założenia. Taka sytuacja może wymagać odpompowania wody, wymiany podłoża, drenażu albo zmiany sposobu posadowienia. Projekt należy zaktualizować przed betonowaniem, a nie po pojawieniu się rys.
Ile kosztuje wykonanie pojedynczych podpór
Najłatwiej policzyć najpierw sam beton. W 2026 roku za beton C20/25 z dostawą trzeba orientacyjnie przyjąć około 450-650 zł brutto za 1 m³, zależnie od regionu, ilości i warunków transportu. Pompa, minimalna wielkość zamówienia, dojazd gruszki, stal, wykopy i robocizna są zwykle rozliczane osobno.
| Element kosztu | Co wpływa na cenę | Orientacyjna wskazówka |
|---|---|---|
| Beton | Klasa, ilość, odległość od wytwórni | Około 450-650 zł brutto/m³ dla C20/25 z dostawą |
| Zbrojenie | Średnica i masa prętów, siatki, startery | Wyceniane według projektu i kilogramów stali |
| Roboty ziemne | Głębokość, rodzaj gruntu, dostęp dla minikoparki | Małe wykopy ręczne mogą kosztować więcej w przeliczeniu na podporę |
| Szalowanie | Liczba boków, powtarzalność wymiarów, wysokość nad terenem | Przy wielu identycznych stopach łatwiej ograniczyć koszt robocizny |
| Kotwy i montaż | Typ słupa, precyzja ustawienia, dodatkowe wsporniki | Elementy stalowe warto wycenić razem z konstrukcją |
Przykładowo dziesięć bloków 60 × 60 × 40 cm wymaga około 1,44 m³ betonu, więc sam materiał może kosztować mniej więcej 650-950 zł. Całość będzie jednak wyraźnie droższa, bo dochodzą pręty, dystanse, kotwy, wykopy, szalunki, transport i praca ekipy. Przy małej liczbie podpór koszt jednostkowy rośnie przez dojazd i organizację betonowania.
Dlatego ofertę porównuję dopiero wtedy, gdy każda firma dostaje ten sam rysunek, liczbę podpór, klasę betonu i zakres prac. Cena podana wyłącznie „za jedną stopę” często pomija przygotowanie terenu albo kotwy, czyli elementy, bez których fundament nie jest gotowy do przyjęcia konstrukcji.
Co sprawdzić zanim konstrukcja oprze się na betonie
Przed zamknięciem wykopu sprawdź osie, poziomy, wymiary, stan dna, otulinę zbrojenia, rozmieszczenie starterów i kotew oraz zgodność betonu z projektem. Po zalaniu dopilnuj pielęgnacji, nie obciążaj podpór przedwcześnie i nie zasypuj ich bez sprawdzenia, czy beton oraz izolacja są gotowe.
Moje najważniejsze zalecenie jest proste: nie dobieraj wymiarów na podstawie zdjęcia cudzej budowy. Fundament punktowy może być bardzo ekonomiczny i trwały, ale tylko wtedy, gdy odpowiada konkretnej konstrukcji oraz konkretnemu gruntowi. Dobrze wykonany blok pozostaje niewidoczny przez lata, a każdy błąd na tym etapie może później ujawnić się w postaci przechylonego słupa, pęknięć lub problemów z całym stanem surowym.
