Ustawienie szamba zbyt blisko granicy działki może oznaczać kosztowną poprawkę, konflikt z sąsiadem albo problem przy odbiorze domu. Najważniejsze są nie tylko metry od ogrodzenia, lecz także pojemność zbiornika, odległość od okien, studni i drogi oraz właściwe formalności. Poniżej porządkuję te zasady i pokazuję, jak zaplanować lokalizację, żeby później nie odkopywać całej posesji.
Najważniejsze odległości i formalności w jednym miejscu
- 2 m od granicy działki to minimum dla zbiornika do 10 m³ przy zabudowie jednorodzinnej.
- Odległość mierzy się od pokrywy i wylotu wentylacji, a nie zawsze od najbliższej ściany zbiornika.
- Od okien i drzwi domu trzeba zachować co najmniej 5 m, a w innych rodzajach zabudowy zwykle 15 m.
- Zbiornik może stanąć przy granicy tylko w szczególnym przypadku, gdy po drugiej stronie znajduje się podobne urządzenie.
- Budowa zbiornika o pojemności do 10 m³ wymaga co do zasady zgłoszenia, a większego zwykle pozwolenia na budowę.

Ile metrów od granicy działki może znajdować się szambo

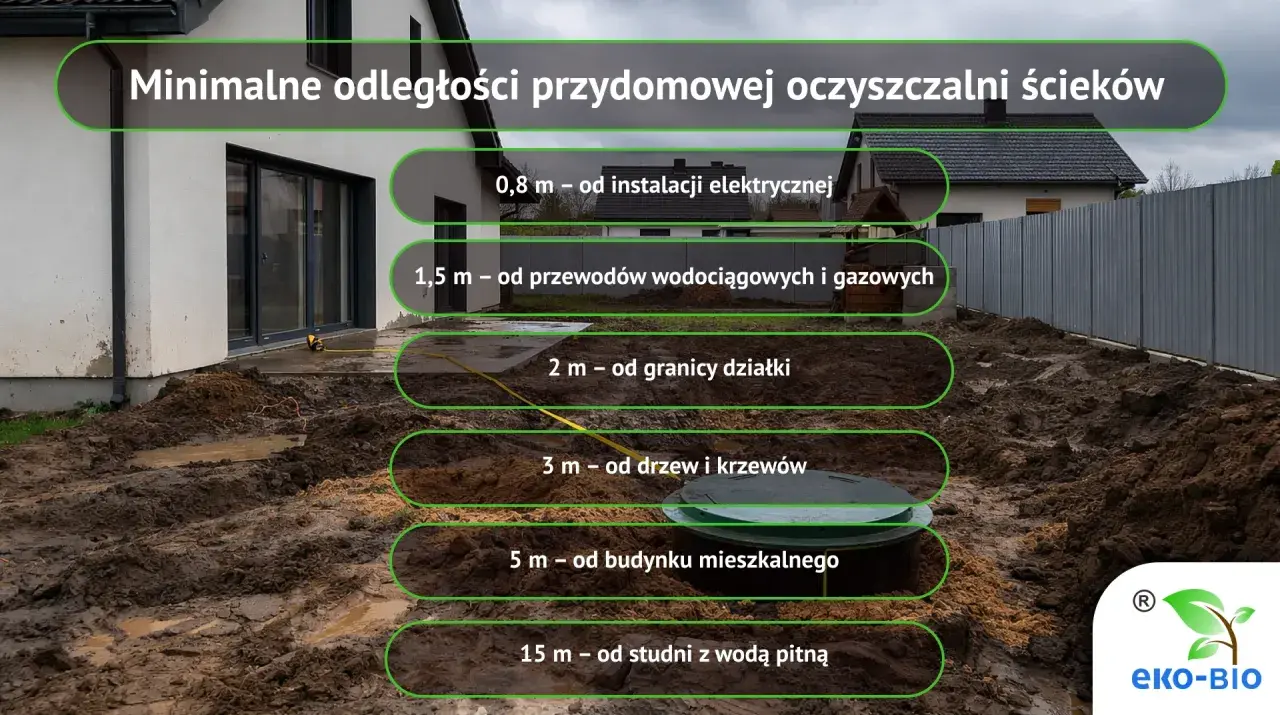

W przypadku domu jednorodzinnego, zabudowy zagrodowej i rekreacji indywidualnej pokrywa oraz wylot wentylacji zbiornika o pojemności do 10 m³ powinny znajdować się co najmniej 2 m od granicy sąsiedniej działki. Ten sam wymóg dotyczy odległości od drogi, ulicy lub ciągu pieszego.
Przepisy rozróżniają jednak rodzaj zabudowy i pojemność zbiornika. Dlatego samo stwierdzenie, że „szambo zawsze musi być 2 m od granicy”, jest zbyt dużym uproszczeniem.| Rodzaj zbiornika i zabudowy | Od granicy działki | Od okien i drzwi | Od drogi lub ciągu pieszego |
|---|---|---|---|
| Zbiornik do 10 m³ przy domu jednorodzinnym | 2 m | 5 m | 2 m |
| Zbiornik do 10 m³ w pozostałej zabudowie | 7,5 m | 15 m | 7,5 m |
| Zbiornik powyżej 10 m³ do 50 m³ | 7,5 m | 30 m | 10 m |
Jeżeli planujesz typowy przydomowy zbiornik o pojemności 8-10 m³, najczęściej zastosowanie znajdzie pierwszy wiersz. Ja mimo wszystko zostawiam na planie nieco większy zapas, na przykład 2,5-3 m, ponieważ ułatwia to późniejsze prace ziemne i ogranicza ryzyko błędu przy wytyczaniu granicy.
Od czego dokładnie mierzy się wymaganą odległość
Jedna z najczęstszych pomyłek polega na mierzeniu odległości od ściany zbiornika. Przepisy odnoszą się przede wszystkim do pokryw i wylotów wentylacji. Zbiornik może więc mieć ścianę bliżej granicy, jeśli jego pokrywa i element wentylacyjny znajdują się w wymaganym miejscu, ale takie rozwiązanie trzeba ocenić na podstawie konkretnego projektu.
W praktyce najlepiej nanieść na mapę nie tylko obrys zbiornika, lecz także wszystkie pokrywy, rurę odpowietrzającą, trasę kanalizacji i miejsce dojazdu wozu asenizacyjnego. To ważne zwłaszcza przy zbiornikach pod podjazdem, gdzie łatwo pomylić odległość do granicy z odległością do ogrodzenia. Ogrodzenie nie zawsze przebiega dokładnie po granicy geodezyjnej.
Nie zapomnij o studni
Jeżeli na działce znajduje się studnia przeznaczona do poboru wody, między nią a zbiornikiem na nieczystości ciekłe trzeba zachować co najmniej 15 m. Odległość liczy się od osi studni. Ten wymóg ma większe znaczenie dla bezpieczeństwa wody niż sama odległość od płotu, dlatego przy działkach z własnym ujęciem zaczynam właśnie od sprawdzenia tej relacji.
Szczelność nie zastępuje właściwej lokalizacji
Zbiornik powinien mieć nieprzepuszczalne dno i ściany, szczelne przykrycie z zamykanym otworem oraz odpowietrzenie wyprowadzone co najmniej 0,5 m ponad poziom terenu. Betonowe kręgi bez prawidłowego uszczelnienia nie spełniają tego wymogu tylko dlatego, że są wykonane z betonu.
Nie polecam też ustawiania zbiornika w miejscu, gdzie stale stoi woda albo okresowo podnosi się poziom wód gruntowych. Przepisy wykluczają lokalizowanie takich zbiorników na terenach zalewowych i na obszarach szczególnie chronionych, chyba że zastosowanie ma szczególna decyzja przewidziana w przepisach wodnych.
Kiedy szambo może stanąć bliżej niż 2 metry od granicy
Najważniejszy wyjątek dotyczy sytuacji, gdy po drugiej stronie granicy znajduje się podobny zbiornik lub dół ustępowy. Wtedy kryty zbiornik może zostać usytuowany bliżej niż 2 m, a nawet bezpośrednio przy granicy działek. Nie wystarczy jednak sama zgoda sąsiada. Muszą być spełnione warunki techniczne, w tym wymogi dotyczące odległości od studni, budynków i innych elementów.
To rozwiązanie ma sens głównie wtedy, gdy obie działki zostały zaplanowane w podobny sposób i urządzenia tworzą funkcjonalny układ przy wspólnej granicy. Zgoda sąsiada może być przydatna organizacyjnie, ale nie zastępuje zgodności z przepisami ani prawidłowego projektu.
W decyzji o warunkach zabudowy właściwy organ może w porozumieniu z państwowym wojewódzkim inspektorem sanitarnym ustalić mniejsze odległości dla działek położonych przy zabudowanych działkach sąsiednich. To nie jest automatyczna ścieżka dla każdej posesji. Wymaga konkretnej analizy urzędu i nie powinno być traktowane jako sposób na obejście standardowych odległości.
Przy zbiornikach o pojemności większej niż 50 m³ odległości od budynków przeznaczonych na pobyt ludzi ustala się na podstawie ekspertyzy technicznej zaakceptowanej przez właściwego wojewódzkiego inspektora sanitarnego. Taki przypadek dotyczy jednak większych obiektów, a nie typowego domu jednorodzinnego.
Jakie formalności trzeba załatwić przed budową
Dla zbiornika bezodpływowego o pojemności do 10 m³ Prawo budowlane przewiduje co do zasady budowę lub przebudowę na podstawie zgłoszenia. Zgłoszenie składa się w urzędzie właściwym dla lokalizacji inwestycji, najczęściej w starostwie powiatowym albo urzędzie miasta na prawach powiatu.
Do zgłoszenia dołącza się zwykle formularz, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz szkice lub rysunki pokazujące lokalizację. Jeżeli zbiornik jest częścią projektu domu, jego położenie powinno być ujęte w projekcie zagospodarowania działki.Przy pojemności większej niż 10 m³ trzeba liczyć się z koniecznością uzyskania pozwolenia na budowę. Ostateczny zakres dokumentów zależy od inwestycji, miejscowego planu zagospodarowania przestrzennego, decyzji o warunkach zabudowy oraz położenia działki, na przykład na obszarze objętym ochroną.
Sprawdź, czy szambo w ogóle jest dopuszczalne
Zbiornik bezodpływowy jest rozwiązaniem dla działek, które nie mają możliwości podłączenia do kanalizacji. Jeżeli sieć kanalizacyjna istnieje i podłączenie jest technicznie oraz ekonomicznie uzasadnione, sama wygoda inwestora nie wystarczy, aby wybrać szambo zamiast przyłącza.
Przed zleceniem wykopu sprawdzam więc trzy rzeczy: ustalenia planu miejscowego albo decyzji o warunkach zabudowy, możliwość przyłączenia do sieci oraz wymagania lokalnego urzędu. Ten etap jest znacznie tańszy niż późniejsze przesuwanie zbiornika.
Obowiązki po uruchomieniu zbiornika
Właściciel nieruchomości musi korzystać z usług gminnej jednostki albo przedsiębiorcy, który ma zezwolenie na opróżnianie zbiorników i transport nieczystości ciekłych. Trzeba też przechowywać umowę oraz dowody zapłaty za wywóz, ponieważ mogą być potrzebne podczas kontroli.
Gmina prowadzi ewidencję zbiorników bezodpływowych i przydomowych oczyszczalni. W wielu samorządach właściciel otrzymuje formularz z prośbą o podanie pojemności, technologii wykonania i numeru działki, dlatego po zakończeniu budowy dobrze sprawdzić lokalne wymagania.
Jak zaplanować lokalizację, żeby szambo było wygodne w użyciu
Spełnienie minimalnych odległości to dopiero połowa sukcesu. Zbiornik powinien być ustawiony tak, aby wóz asenizacyjny miał dostęp do pokrywy bez przejeżdżania przez rabaty, wysokie krawężniki czy elementy małej architektury. Długość węża ma ograniczenia, a każdorazowe rozbieranie ogrodzenia szybko staje się uciążliwe.
Najlepiej zaplanować pokrywę w pobliżu bramy lub utwardzonego podjazdu, ale nie bezpośrednio pod miejscem, na którym regularnie stoją ciężkie pojazdy, jeśli producent nie przewidział takiego obciążenia. Pokrywa przeznaczona do ruchu samochodowego musi mieć odpowiednią klasę nośności.
Nie prowadziłbym też rury kanalizacyjnej z domu „na oko”. Trzeba zachować właściwy spadek, ograniczyć liczbę załamań i przewidzieć możliwość czyszczenia instalacji. Zbyt płaski przewód może powodować odkładanie osadów, a zbyt duży spadek sprzyja oddzielaniu się części stałych od cieczy.
Przeczytaj również: Adaptacja budynku gospodarczego na mieszkalny. Jak ją zalegalizować?
Błędy, które powtarzają się najczęściej
- mierzenie odległości od ogrodzenia zamiast od rzeczywistej granicy działki,
- brak sprawdzenia odległości do studni i okien sąsiedniego budynku,
- wybór zbiornika większego niż 10 m³ bez analizy dodatkowych formalności,
- umieszczenie pokrywy w miejscu niedostępnym dla samochodu asenizacyjnego,
- zakup taniego zbiornika bez potwierdzenia jego szczelności i dopuszczenia do stosowania,
- rozpoczęcie wykopu przed przyjęciem lokalizacji w dokumentacji budowlanej.
Najbardziej ryzykowny jest pierwszy i ostatni błąd. Jeżeli granica została źle wskazana albo zbiornik trafił w inne miejsce niż na planie, nawet prawidłowy produkt może stworzyć problem formalny.
Co sprawdzić na działce przed zamówieniem zbiornika
Przed zakupem przygotowałbym prosty szkic z granicami geodezyjnymi, domem, oknami, studnią, drogą, ogrodzeniem i planowanym dojazdem dla beczkowozu. Dopiero na takim rysunku można uczciwie ocenić, czy zmieści się zbiornik o wymaganej pojemności i czy zachowamy wszystkie odległości.
- Rodzaj zabudowy i pojemność zbiornika.
- 2 m, 5 m, 7,5 m, 15 m i 30 m w odpowiednich relacjach do granicy, drogi, okien i studni.
- Warunki gruntowo-wodne, w tym ryzyko zalewania i wysoki poziom wód gruntowych.
- Formalność budowlana, czyli zgłoszenie albo pozwolenie.
- Dojazd do pokrywy i możliwość regularnego opróżniania.
- Umowa na wywóz oraz zasady ewidencji obowiązujące w konkretnej gminie.
Najbezpieczniejsza decyzja zaczyna się od dokładnego planu
W typowej zabudowie jednorodzinnej przyjmij minimum 2 m od granicy dla zbiornika do 10 m³, ale sprawdź również odległość od okien, drogi i studni. Pamiętaj, że liczy się położenie pokrywy i wentylacji, a nie wyłącznie obrys podziemnego zbiornika.
Ja traktuję zgodność z przepisami jako punkt wyjścia, a nie całą decyzję. Dobrze ustawione szambo powinno być szczelne, dostępne dla wozu asenizacyjnego, ujęte w dokumentacji i dopasowane do rzeczywistego zużycia wody. Taki plan kosztuje niewiele, za to potrafi oszczędzić bardzo dużo pracy i pieniędzy po zakończeniu budowy.
