Beton pod kostką brukową może zwiększyć sztywność nawierzchni, ale nie jest rozwiązaniem potrzebnym przy każdej ścieżce czy opasce domu. Pytanie, jaki beton pod kostkę wybrać, trzeba połączyć z oceną gruntu, przewidywanego obciążenia, odwodnienia i grubości całej konstrukcji. Wyjaśniam, kiedy wystarczy kruszywo, kiedy sprawdzi się chudy beton oraz jak uniknąć pęknięć i zastoin wody.
Najważniejsza decyzja zależy od obciążenia i warunków gruntowych
- Chodnik i ścieżka zwykle nie wymagają betonowej podbudowy.
- Pod podjazd najczęściej stosuje się kruszywo łamane 0/31,5 lub 0/63 mm, dobrze zagęszczone warstwami.
- Jeśli potrzebna jest podbudowa betonowa, podstawowym wyborem bywa beton C8/10, dawniej określany jako B10.
- Przy większym obciążeniu stosuje się czasem C12/15 lub C16/20, ale klasę powinien dobrać projektant lub wykonawca.
- Betonowa warstwa musi mieć spadek, odwodnienie i odpowiednią pielęgnację, inaczej może popękać.

Beton pod kostkę nie zawsze jest najlepszym wyborem

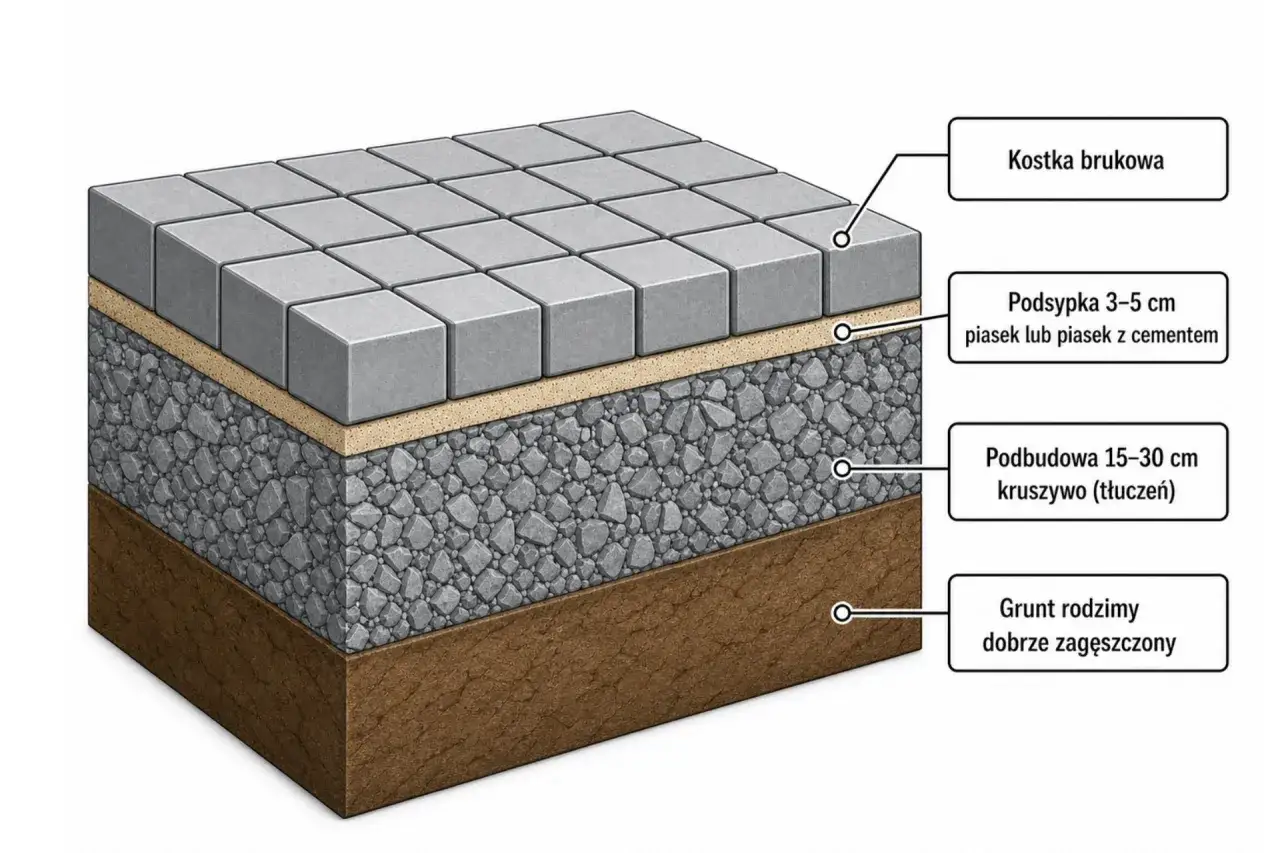

Na początku uporządkujmy najczęstsze nieporozumienie. Kostkę brukową układa się na podsypce, a nie bezpośrednio na świeżym betonie. Beton, jeśli zostanie zastosowany, tworzy niższą warstwę konstrukcyjną, której zadaniem jest przenoszenie obciążeń i ograniczenie odkształceń podłoża.
Przy zwykłej ścieżce ogrodowej, tarasie czy opasce wokół domu najczęściej wystarcza podbudowa z kruszywa łamanego. Beton ma sens przede wszystkim tam, gdzie nawierzchnia będzie mocno obciążona, grunt jest słaby albo inwestor potrzebuje bardzo sztywnej konstrukcji.
Ja nie traktuję betonowej podbudowy jako automatycznie lepszego rozwiązania. Sztywna płyta rzeczywiście może dobrze pracować pod podjazdem, ale tylko wtedy, gdy ma gdzie odprowadzić wodę i nie jest wykonana na nierówno zagęszczonym gruncie. Inaczej beton ukryje problem na kilka miesięcy, a później pojawią się rysy, klawiszowanie kostki i zapadnięcia.
Jaki rodzaj i klasę betonu wybrać
Do lekkich nawierzchni stosuje się zwykle tak zwany chudy beton C8/10. To beton o stosunkowo niewysokiej wytrzymałości, przeznaczony między innymi do warstw podkładowych. W starszych opisach można spotkać oznaczenie B10, ale obecnie używa się klas według nowszego systemu, czyli C8/10.
| Zastosowanie | Typowe rozwiązanie | Praktyczna uwaga |
|---|---|---|
| Ścieżka, chodnik, mały taras | Kruszywo łamane, ewentualnie C8/10 | Beton zwykle nie daje tu przewagi wartej dodatkowej pracy. |
| Podjazd dla samochodu osobowego | C8/10 lub C12/15, zależnie od projektu | Równie dobrze może sprawdzić się gruba, prawidłowo zagęszczona podbudowa z kruszywa. |
| Wjazd z częstym ruchem lub większym obciążeniem | C12/15, czasem C16/20 | Potrzebna jest ocena gruntu, odwodnienia i konstrukcji całej nawierzchni. |
| Ława pod obrzeże lub krawężnik | Najczęściej C8/10 lub C12/15 | Klasa zależy od elementu, obciążenia i sposobu wykonania oporu. |
Nie wybierałbym mocniejszego betonu wyłącznie dlatego, że „mocniejszy zawsze będzie lepszy”. Pod kostką najczęściej większą różnicę robi stabilne podłoże i właściwe odwodnienie niż przejście z C8/10 na C20/25. Beton wyższej klasy może być uzasadniony przy większym ruchu, trudnym gruncie lub rozwiązaniu przewidzianym w projekcie, ale sam nie naprawi błędów wykonawczych.
Trzeba też odróżnić beton z wytwórni od gotowej mieszanki w worku. Ta druga opcja sprawdzi się na małej ławie lub niewielkiej naprawie, lecz przy większym podjeździe trudniej uzyskać jednolitą jakość, odpowiednią konsystencję i ciągłość betonowania.
Grubość warstwy zależy od obciążenia
Sama klasa betonu nie wystarczy. Równie ważna jest grubość podbudowy oraz przygotowanie gruntu. Orientacyjne wartości wyglądają następująco:
- chodnik lub ścieżka na stabilnym gruncie: zwykle 10-20 cm kruszywa,
- opaska wokół domu: najczęściej 10-15 cm podbudowy,
- podjazd dla samochodu osobowego: około 20-30 cm konstrukcji z kruszywa albo około 10-15 cm warstwy betonowej,
- nawierzchnia pod częsty ruch cięższych pojazdów: rozwiązanie projektowane indywidualnie, często z grubszą warstwą i mocniejszym betonem.
Jeżeli podbudowa betonowa ma około 10 cm grubości, na każdy metr kwadratowy potrzeba mniej więcej 0,1 m³ mieszanki. Przy powierzchni 50 m² daje to 5 m³ betonu, do czego rozsądnie doliczyć kilka procent zapasu. Kostka na podjeździe powinna mieć zwykle 8 cm grubości; warianty 6 cm zostawiłbym dla ruchu pieszego.
Podane wartości są orientacyjne. Grunt gliniasty, wysadzinowy, podmokły albo świeży nasyp może wymagać wymiany części podłoża, geowłókniny, dodatkowej warstwy mrozoochronnej lub zupełnie innej konstrukcji. W takiej sytuacji zwiększanie samej grubości betonu bywa drogim sposobem na ominięcie właściwej diagnozy.
Jak wykonać betonową podbudowę, żeby nie pękała
Najwięcej problemów zaczyna się jeszcze przed przyjazdem betoniarki. Najpierw trzeba usunąć humus i luźny grunt, wyprofilować koryto oraz zagęścić podłoże. Jeśli grunt pracuje pod stopami albo zbiera się w nim woda, nie należy przykrywać go betonem z nadzieją, że problem zniknie.
- Wyznacz poziomy i spadki. Nawierzchnia powinna odprowadzać wodę od budynku, zwykle ze spadkiem około 1,5-2%.
- Przygotuj i zagęść podłoże. Grunt oraz warstwy kruszywa zagęszczaj etapami, a nie dopiero na końcu.
- Wykonaj betonową warstwę o równej grubości. Nie rób przypadkowych przewężeń przy krawędziach ani cienkich miejsc pod rurami.
- Zaplanuj dylatacje. Przy większych powierzchniach szczeliny ograniczają ryzyko niekontrolowanego pękania płyty.
- Zapewnij pielęgnację betonu. Świeżą warstwę trzeba chronić przed zbyt szybkim wysychaniem, słońcem i mrozem.
- Ułóż podsypkę i kostkę dopiero po uzyskaniu odpowiedniej stabilności. Nie przyspieszaj prac tylko dlatego, że powierzchnia wygląda na twardą.
Na betonie stosuje się najczęściej cienką podsypkę cementowo-piaskową, na przykład w proporcji około 1:4, albo rozwiązanie wskazane przez producenta kostki. Jej zadaniem jest wyrównanie i osadzenie elementów, a nie zastąpienie źle wykonanej podbudowy. Zbyt gruba podsypka może później nierównomiernie osiąść.
Nie układałbym kostki na gładkiej, mokrej zaprawie bez sprawdzenia całego systemu. Takie rozwiązanie utrudnia odpływ wody i zwiększa ryzyko odspajania elementów podczas mrozu. Woda powinna mieć możliwość kontrolowanego odpływu, a nie być zamknięta między betonem, podsypką i kostką.
Kiedy lepiej zostać przy kruszywie
W wielu prywatnych realizacjach najlepszą podbudową pozostaje kruszywo łamane stabilizowane mechanicznie. Materiał o uziarnieniu 0/31,5 mm dobrze się klinuje, pozwala uzyskać nośną warstwę i łatwiej odprowadza wodę niż szczelna płyta betonowa.
| Podbudowa z kruszywa | Podbudowa betonowa |
|---|---|
| Łatwiejsza do wykonania etapami | Wymaga sprawnego, ciągłego betonowania |
| Lepiej toleruje drobne ruchy podłoża | Jest sztywniejsza, ale może pękać przy nierównomiernym osiadaniu |
| Zwykle prostsza w naprawie | Naprawa pękniętej płyty może wymagać rozbiórki kostki |
| Dobry wybór dla ścieżek i typowych podjazdów | Przydatna przy dużych obciążeniach i szczególnych warunkach |
Najczęstszy błąd polega na zastąpieniu podbudowy cienką warstwą piasku albo przypadkowym gruzem. Piasek jest podsypką, nie warstwą nośną, a gruz o nierównych kawałkach trudno zagęścić tak, by całość pracowała równomiernie. Równie ryzykowne jest pominięcie obrzeży, bo nawet dobra podbudowa nie utrzyma kostki, jeśli krawędzie będą się rozsuwać.
Przy podjeździe dla jednego samochodu nie zakładałbym z góry, że beton jest konieczny. Najpierw sprawdziłbym rodzaj gruntu, poziom wód, spadek i możliwość prawidłowego zagęszczenia. Dopiero z tego wynika, czy lepiej zastosować grubszą konstrukcję z kruszywa, czy warstwę z betonu C8/10 albo C12/15.
Decyzję najlepiej oprzeć na całym przekroju nawierzchni
Dobrze wykonana kostka jest efektem kilku współpracujących warstw. Liczy się nie tylko beton, lecz także nośny grunt, zagęszczenie, spadek, obrzeża, podsypka i właściwa grubość kostki. Jeśli którykolwiek z tych elementów zostanie pominięty, mocniejsza mieszanka nie zagwarantuje trwałości.
Do ścieżki i opaski wokół domu wybrałbym zwykle kruszywo. Do podjazdu rozważyłbym najpierw dobrze zaprojektowaną podbudowę z kruszywa, a beton C8/10 lub C12/15 zastosowałbym wtedy, gdy przemawia za tym obciążenie, grunt albo konkretne rozwiązanie wykonawcze.
Najprostsza zasada brzmi więc tak: dobierz beton do warunków, a nie warunki do betonu. Takie podejście ogranicza koszty, ułatwia odwodnienie i daje większą szansę, że kostka pozostanie równa także po kilku zimach.
